Når du skal renovere eller bygge til, er begreberne usikkerhed og ærlighed helt centrale. Et tidligt byggebudget er ikke et endeligt facitliste; det er en kvalificeret prognose – en talmodel af fremtiden.
For at skabe et budget, der rent faktisk holder, skal du forstå, hvilke typer budgetter der findes, og hvordan du håndterer de økonomiske usikkerheder.
Hvilket budget skal holde? De 3 budgettyper
Når et byggeri står færdigt, og man spørger: “Holdt budgettet?”, må modspørgsmålet altid være: “Hvilket af dem?” Der findes nemlig tre måder at opgøre et byggebudget på:
- A. Håndværkerbudgettet: Det rå tilbud fra byggefirmaet, når kontrakten underskrives. Dette måler kun, om der kom ekstraregninger under selve udførelsen.
- B. Det forudselige budget: Håndværkerbudgettet (A) plus alle omkostninger til planlægningen (arkitekt, ingeniør, landinspektør, samt genhusning og gebyrer).
- C. Det altomfattende budget (Hovedsum + UFO): Det forudselige budget (B) plus en afsat buffer til UFO (Uforudselige Omkostninger).
Arkitektens anbefaling: Hvis et budget skal holde, skal alt holde. Derfor bør du altid styre efter Budget C. Det er det tidlige, realistiske budget, der tager højde for både kendte og ukendte udgifter.
De 3 typer af økonomisk usikkerhed
I den tidlige fase er næsten alle tal behæftet med usikkerhed. For at tæmme økonomien skal du opdele dine udgifter i tre kategorier:
Det forudselige (De kendte poster)
Dette er de opgaver, du på forhånd ved, skal udføres – f.eks. opførelsen af en 40 kvm stor tilbygning. Her sætter din rådgiver et kvalificeret prisskøn på rådgivning, materialer og håndværkerløn.
- Risiko: At håndværkertilbuddene i budrunden er f.eks. 7-10% dyrere end estimeret pga. markedspriserne.
- Strategi: Du bør ikke overbudgettere hver enkelt post, da budgettet så bliver så højt, at du aldrig kommer i gang. Forbered i stedet en sparerunde sammen med arkitekten. Lav på forhånd en liste over ting, der kan skæres væk eller reduceres (fx droppe lofter til kip, vælge billigere gulve eller lave malerarbejdet selv), hvis tilbuddene overskrider rammen.
Det forudseligt uforudselige (De kendte ukendte)
Dette er de forhold, hvor du ved, at der kan gemme sig en udgift, men du kender ikke omfanget. Det klassiske eksempel er skjulte konstruktioner eller jordbunden under dit kommende fundament.
Her har du to valgmuligheder:
- Undersøg og afklar: Du fjerner usikkerheden ved at undersøge forholdet på forhånd (fx betale for en geoteknisk jordbundsprøve).
- Afsæt en buffer: Du lader det være uafklaret, men øremærker en del af din UFO-buffer til formålet.
Pas på “Økonomiske Gamechangere”: > Hvis en ukendt faktor potentielt er så dyr, at den kan vælte hele din privatøkonomi, er det en gamechanger. Et eksempel er, om dit eksisterende fundament overhovedet kan bære en ny 1. sal. Dette SKAL undersøges tidligt via boreprøver og ingeniørberegninger, før planlægningen starter. Viser det sig under byggeriet, at fundamentet skal understøbes, kan ekstraregningen stoppe hele projektet.
Det reelt uforudselige (De ukendte ukendte)
Dette er begivenheder, som ingen i verden kunne have forudset. Det er her, din generelle UFO-buffer skal redde dig. Eksempler omfatter:
- Skjulte, atypiske fejl i husets gamle konstruktioner (f.eks. uventet skimmel eller ulovlig el bag væggen).
- Huller eller misforståelser i udbudsmaterialet, der udløser krav om ekstraarbejde.
- Entreprenørens konkurs undervejs i forløbet.
- Personlige kriser (sygdom, skilsmisse eller jobskifte) eller globale kriser (materialemangel, inflation).
Tjekliste: Sådan håndterer du usikkerhed i praksis
For at skabe maksimal budgetstyring skal du følge denne firetrinsraket:
- Læg budgettet tidligt: Sørg for, at dit indledende budget omfatter både rådgivning, håndværkere, myndigheder og afledte udgifter.
- Identificér gamechangere: Undersøg de største risici med det samme (f.eks. miljøscreening og jordbundsundersøgelse), så de bliver til kendte budgetposter i stedet for ubehagelige overraskelser.
- Afsæt en fast UFO-buffer: Tillæg altid 7-15% af de samlede håndværkerudgifter som en urørlig reserve. Husk, at bufferen kan komme i spil både under planlægningen og under selve udførelsen.
- Acceptér præmisserne: Erkend, at du ikke kan forsikre dig mod alt i et budget. Hav en nødplan (en sparerunde) klar, og acceptér, at visse samfunds- eller personlige kriser ligger uden for din kontrol.

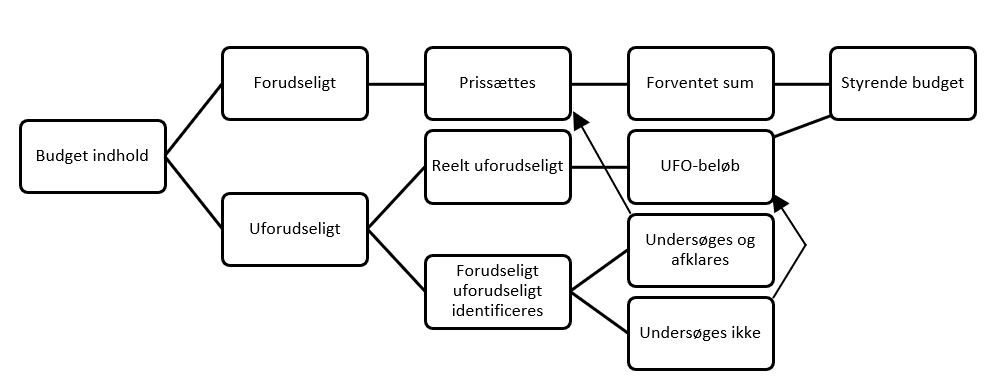

Forløbet kan illustreres sådan:
. . .
